Tại dự án Nhà máy Nhiệt điện Nghi sơn 2, Tổng công ty Lắp máy Việt Nam (Lilama) đảm nhận vai trò thầu phụ thi công khoảng 90% khối lượng công việc lắp đặt điện - cơ khí của Nhà máy.
Hiện nay, dự án đã đạt được những kết quả:

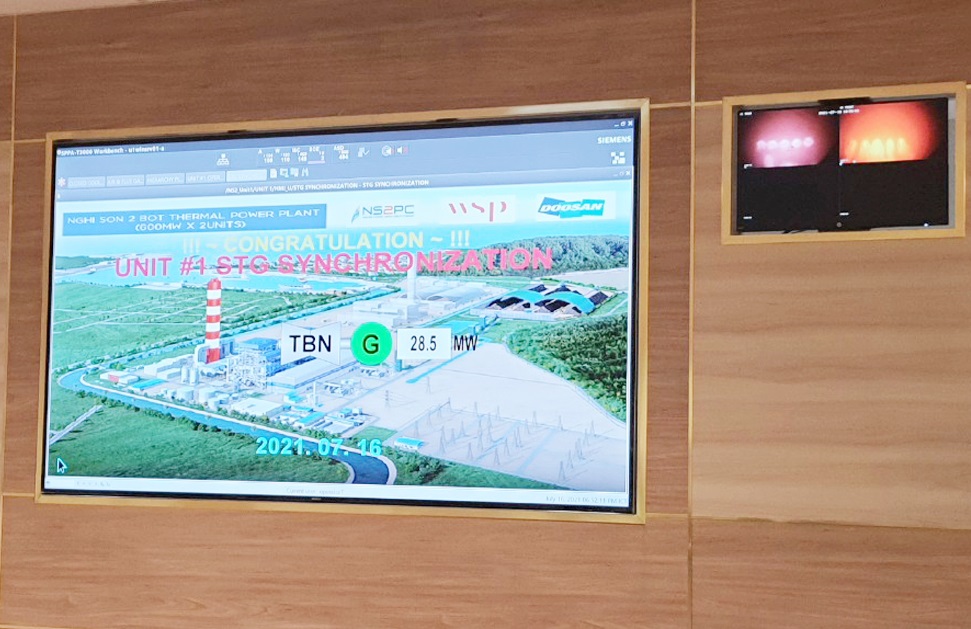

Tổ máy số 1, được khởi công lắp đặt kết cấu thép lò hơi (1/3/2019); hoàn thành thử áp lò hơi (1/9/2020); đốt lửa lần đầu thành công (5/3/2021); đốt than thành công (2/7/2021); hòa điện đồng bộ - 28,5 MW (16/7/2021); đạt công suất 110% (665 MW) vào ngày 19/7/2021. Dự kiến vận hành thương mại tháng 12/2021.
Tại tổ máy 2, khởi công lắp đặt kết cấu thép (tháng 7/2019); hoàn thành thử áp lò hơi (tháng 1/2021), hiện đang hướng tới mục tiêu đốt lửa lần đầu trong tháng 8/2021.
Đối với dự án Nhiệt điện Nghi Sơn 2, đến thời điểm hiện tại tuy dịch bệnh Covid-19 đang diễn biến phức tạp và lan rộng ra cả nước, tuy nhiên các đơn vị của Lilama nhờ làm tốt công tác phòng dịch và đảm bảo an toàn nên vẫn đang duy trì được 1.600 cán bộ và công nhân đang ngày đêm hăng say làm việc, đáp ứng được các mốc tiến độ tiếp theo của dự án như đã cam kết với đối tác.
Dự án Nhà máy Nhiệt điện Nghi Sơn 2 do Liên doanh Marubeni và Kepco làm chủ đầu tư, Tập đoàn Công nghiệp nặng Doosan làm Tổng thầu EPC. Nhà máy có tổng công suất 1.200 MW, gồm 2 tổ máy (2 x 600 MW) sử dụng công nghệ đốt than siêu tới hạn./.
