Ông Phùng Thế Anh – Giám đốc Trung tâm Tư vấn Lưới điện PECC1 (thứ tư từ trái sang) cùng các nhà thầu nhận hoa chúc mừng của Lãnh đạo EVNNPC đã nỗ lực triển khai dự án trong thời gian qua.
Tại dự án này, PECC1 được chủ đầu tư tin tưởng ký kết hợp đồng gói thầu số PB2.G04 với các công việc gồm:
- Tư vấn khảo sát;
- Lập Báo cáo Nghiên cứu khả thi;
- Lập Thiết kế kỹ thuật;
- Thiết kế Bản vẽ thi công – Dự toán;
- Chuyển đổi mục đích sử dụng đất rừng, lập hồ sơ đăng ký môi trường;
- Lập hồ sơ an toàn thông tin.
Dự án Trạm biến áp 220KV Phú Bình 2 và đường dây 220KV Phú Bình 2 rẽ Thái Nguyên - Bắc Giang có tổng mức đầu tư 559,2 tỷ đồng, được chia thành 2 giai đoạn. Giai đoạn I thực hiện trong 2 năm 2024 và 2025, hoàn thành đầu tư xây dựng mới 2 máy biến áp 220KV công suất 2 x 250MVA và đường dây). Giai đoạn II (từ năm 2026 đến 2030) tiếp tục đầu tư xây dựng, lắp đặt thêm 1 máy biến áp, công suất 250MVA; xây dựng mới 9,16km đường dây 220kV mạch kép đấu chuyển tiếp trên đường dây 220kV Thái Nguyên – Bắc Giang, để cấp điện TBA 220kV Phú Bình 2 theo quy hoạch đã được phê duyệt.
Quy mô dự án:
Phần Trạm biến áp: Xây dựng TBA 220kV Phú Bình 2 quy mô 3x250MVA, giai đoạn này lắp trước 02 MBA 2x250MVA.
- Phía 220 kV: Thiết kế theo sơ đồ 02 thanh cái có thanh cái vòng và phân đoạn thanh cái chính. Giai đoạn này lắp đặt theo sơ đồ 02 thanh cái có thanh cái vòng, gồm 06 ngăn lộ;
- Phía 110 kV: Thiết kế theo sơ đồ 02 thanh cái có thanh cái vòng và phân đoạn thanh cái chính. Giai đoạn này lắp đặt sơ đồ 02 thanh cái có thanh cái vòng, gồm 13 ngăn lộ;
- Phía 35 kV: Lắp đặt ngoài trời cấp điện cho tự dùng thông qua MBA 35/0,4 kV-250 kVA đấu nối với lưới điện địa phương;
- Phía 22 kV: Sử dụng sơ đồ khối, các thiết bị lắp đặt ngoài trời cấp điện cho tự dùng thông qua MBA 22/0,4 kV - 250 kVA.
Phần đường dây 220kV: Xây dựng 9,16km đường dây mạch kép 220kV từ TBA 220kV Phú Bình 2 đấu nối chuyển tiếp trên đường dây 220kV Thái Nguyên - Bắc Giang.
- Điểm đầu: Sân phân phối 220kV của TBA 220kV Phú Bình 2;
- Điểm cuối: Vị trí cột 30 (cột xây dựng mới, nằm trên tim tuyến trong khoảng cột 113-114 của tuyến đường dây 220kV Thái Nguyên - Bắc Giang hiện trạng).

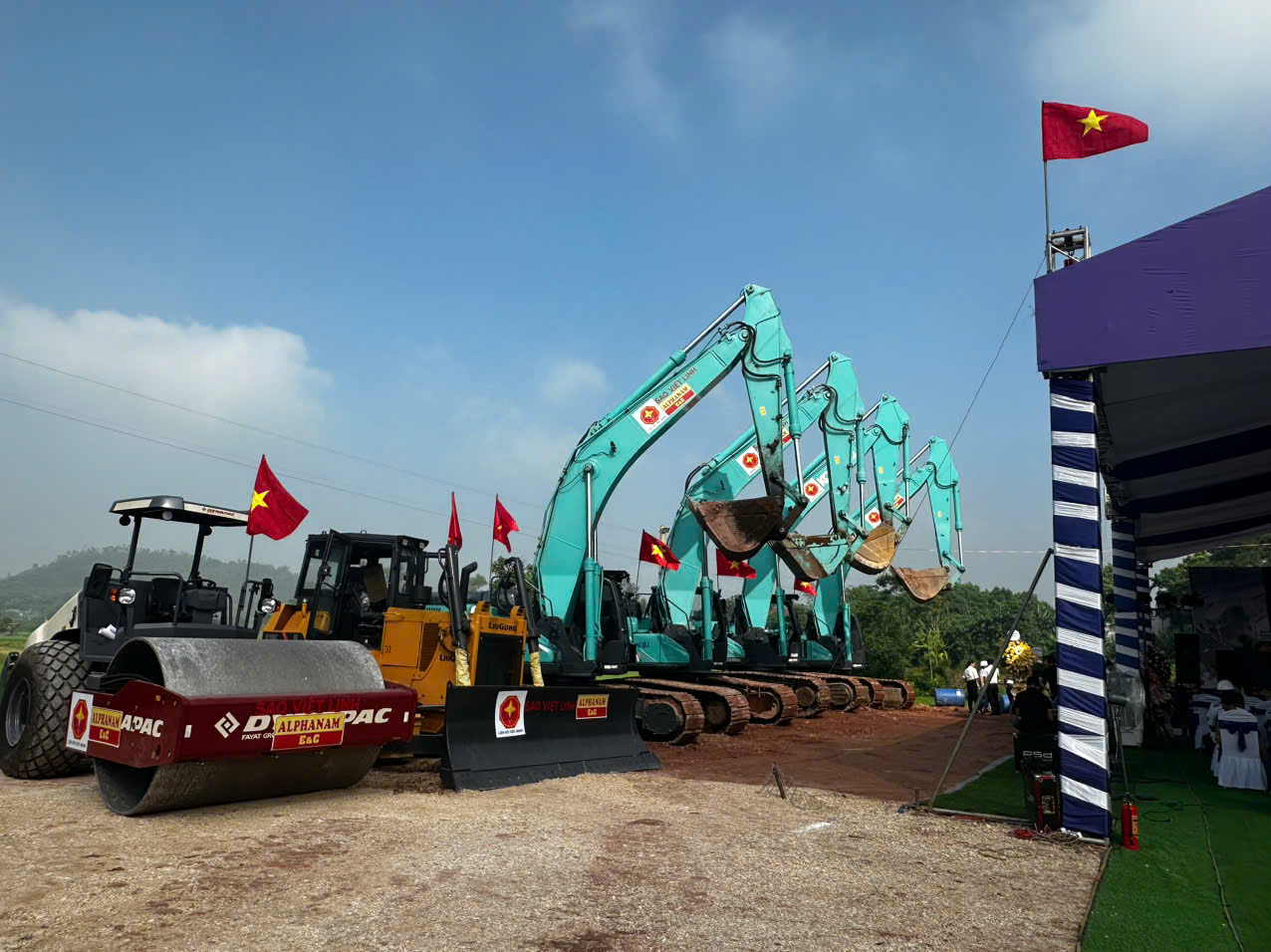

Nhiều máy móc được chuẩn bị để thi công dự án
Dự án hoàn thành góp phần phân phối điện, tăng cường khả năng truyền tải cho đường dây hiện hữu, đáp ứng nhu cầu tăng trưởng phụ tải phục vụ phát triển kinh tế - xã hội của tỉnh Thái Nguyên và Bắc Giang. Bên cạnh đó, dự án sẽ tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện, tăng khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia, đồng thời giảm tổn thất công suất, tổn thất điện năng trong hệ thống, nâng cao hiệu quả sản xuất kinh doanh của Tập đoàn Điện lực Việt Nam.
Dưới đây là một số phối cảnh 3D của dự án do kỹ sư PECC1 thực hiện:
